Wantaranews.com- Langkat – Meskipun dalam suasana hari libur, pekerjaan sasaran fisik pembuatan lima unit sumur bor dan peningkatan jalan penghubung antar dusun di wilayah Desa Pasar Rawa Kecamatan Gebang Kabupaten Langkat terus dikebut Satgas TNI Manunggal Membangun Desa (TMMD) 128 Kodim 0203/Langkat.

Hari ini Minggu 26 April 2026 pekerjaan menciptakan air bersih layak konsumsi bagi warga desa pesisir tersebut terus dilanjutkan, meskipun suasana hari libur. Hal tersebut guna tuntas tepat waktu sehingga hasilnya bisa dimanfaatkan warga masyarakat.

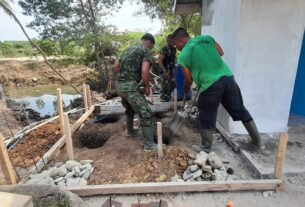

Untuk pembuatan sumur bor titik 1 hasilnya mencapai 70 %..Disini personel Satgas mengerjakan lanjutan pekerjaan pengeboran (pencucian) dilanjutkan pemasangan natu dan pondasi untuk Tower Tangki,Pemplesteran pondasi tower,dan pemasangan batu untuk kran air.

Kemudian pembuatan sumur bor dan kamar mandi di titik 2 hasilnya telah mencapai 55 %.Satgas melanjutkan  pengeboran, pemasangan Goplang, pemasangan batu dan pembuatan dudukan Tangki Air,dan lanjutan pemasangan batu.

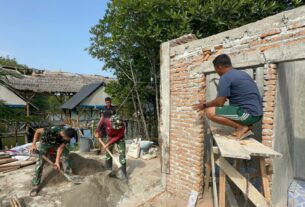

Di lokasi terpisah pembuatan sumur bor titik 3 + MCK 1 capai 90 %. Personel Satgas melanjutkan pengecoran pondasi pemasangan batu,pemasangan batu kamar mandi,pemlasteran dinding MCK,dan penimbunan tanah, serta lanjutan pemlasteran, lemlasteran Ruang Wc, pemasangan pipa pembuangan dr kamar Wc ke pembuangan,pengerjaan Dudukan Kloset (WC), pemasangan pipa pembuangan, pengeboran dan pemasangan Kloset, pengeboran dan pengacian dinding MCK, Pengeboran dan pemasangan keramik, Pengeboran dan pemasangan pintu , Pengeboran selesai dan pengacian dinding MCK, Plaster tombak layar,

pembuatan pondasi untuk Tower Tangki air, dan lanjutan pembuatan pondasi untuk tower tangki air.

Kemudian personel Satgas juga melanjutkan pembuatan sumur bor titik 4 dan MCK 2 hasilnya 65 %,personel melanjutkan pengecoran pondasi dan pemasangan batu,pemasangan batu, mulai pengeboran dan pengecoran tiang MCK,pengeboran dan pemplasteran tembok, pengeboran dan pemasangan closet MCK, pengeboran dan Pemlasteran MCK, pengeboran dan pemlasteran MCK. Untuk pembuatan sumur bor titik 5 belum dikerjakan.

Untuk kegiatan pekerjaan fisik pelebaran dan pengerasan badan jalan sepanjang 1.500 m x 4 m yang menghubungkan Dusun. I, II dan III Desa Pasar Rawa Kec. Gebang Kab. Langkat hasilnya 92 % .

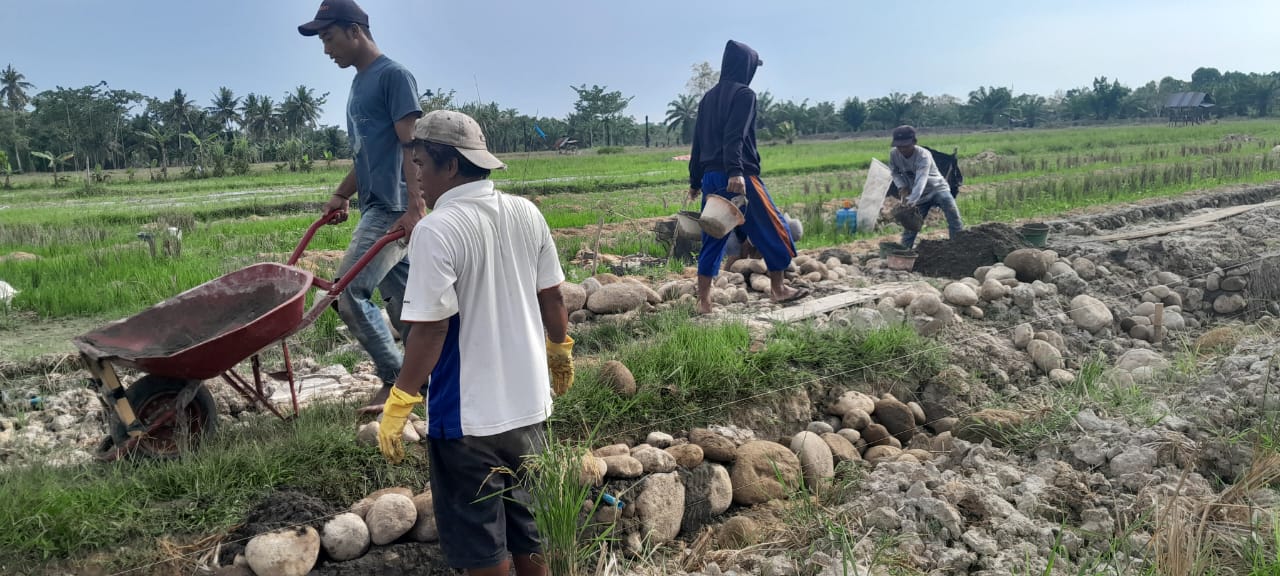

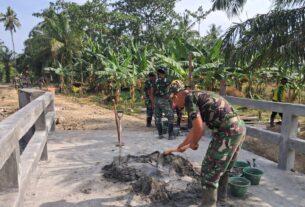

Dalam pekerjaan peningkatan jalan personel dibantu alat berat melakukan lanjutan pembukaan jalan,pengorekan pembuatan jembatan,penimbunan pembuatan jalan,penimbunan badan jalan menggunakan tanah samping jalan.

Selain itu dilakukan pemadatan badan jalan(Sekrap) jalan,merapikan badan jalan,merapikan badan jalan yang rusak di lintasi material,pembuatan Parit di sisi pembukaan jalan,merapikan leningan pembuatan jalan,dan penimbunan pembuatan jalan yang di lening.

Pendim Langkat
